  一、项目总体情况

  (一)2021年中心城区项目生成情况

  目前全市中心城区城建项目71项177个子项目,总投资248.84亿元,年度计划投资73.28亿元。其中新建项目37个,延续提升项目34个。

  1.从项目类别分。包括空间拓展、路网改善、生态提升、功能完善等4大类,各类别项目情况如下:

  2.从项目生成属地分。主要包含市本级、梅列、三元、生态新城,各地项目生成情况如下:

  3.从项目实施主体分。主要包括三大国有、福建一建、三钢集团以及市、区直各责任单位等。具体情况如下:

  二、项目进展情况

  (一)2021年中心城区项目推进情况

  截止8月底,全市中心城区城建项目开工项目58个153个子项目,开工率为81.69%,完成投资48.51亿元,占年度计划投资66.21%;其中已完工项目8个,完成投资额3.66亿元。

  1.按项目类别分。空间拓展类开工率 100%、完成投资占比67.87% ;路网改善类开工率72.73%、完成投资占比72.42% ;生态提升类开工率75.00%、完成投资占比63.44%;功能完善类开工率83.33%、完成投资占比58.48% 。各项目分类完成情况如下:

  2.按项目生成属地分。市本级项目开工率91.18%、完成投资占比79.98% ;三元项目开工率67.74%、完成投资占比52.28% ;生态新城项目开工率100%、完成投资占比78.96% 。各地项目完成情况如下:

  3.按项目实施主体划分。

  开工率:前三名:三钢集团(100%)、投发集团(100%)、城发集团(90.91%);后三名:市水利局(50.00%)、三元区直属(58.33%)、福建一建(66.67%)。

  完成投资占比:前三名:投发集团(113.91%)、市城管局(88.44%)、交发集团(84.40%);后三名:三元区直属(19.15%)、福建一建(50.52%)、市水利局(68.49%)。具体情况如下:

  三、下一步打算

  (一)压责任:各责任单位要进一步压实责任,做好任务分解和倒排时间计划,落实到责任人。项目责任单位主要领导要经常过问所负责的城建项目,对仍处在前期的项目要组建专班加快推进,突破项目瓶颈问题,争取早日动工。

  (二)促协调:各责任单位及时将项目建设过程中存在的困难报送至市城建重点办,市城建重点办通过派单、协调会等形式及时解决,对无法现场协调和派单协调事项,提请指挥部研究协调解决。

  (三)抓晾晒:依托城市建设项目跟踪系统,建立“一月一通报,每季一督查”的机制,每月通报中心城区城建项目完成情况(开工率、完成投资占比等)及排名情况,并将通报内容抄送市委市政府;不定期召集重点项目具体负责人,汇报项目进展、分享项目建设经验;每季度指挥部办公室召集相关单位对重点项目进行督查。

中心城市城建项目开工进展情况

  一、荆东片区整治提升开发建设项目:1.荆东安置房项目:1#楼共18层封顶,2-13层砌筑,2#共18层封顶,2-12层砌筑,3#楼18层封顶,完成2-18层砌筑,5#楼18层封顶,完成2-4层砌筑,6#楼2层封顶,7#楼共11层完成7层主体结构,8#楼11层封顶,9#楼11层封顶;2.学生街3#4#5#楼室内装修基本完成,室外工程施工;3#~5#楼正在商铺招商;3.公建综合体基坑支护施工完成70%,设计方案已通过规委会,图纸设计阶段;4.荆东污水处理厂工程(一期)试运行;5.三明学院实验幼儿园已投入使用,三明学院实验小学1#、2#、3#楼已竣工;6.学院西大门半地下室车库室内装修基本完成,广场铺贴施工;7.205国道至三明学院涵洞道路宽k0+000~k0+239路面施工完成;8.荆东老街改造工程中入口牌楼、景观改造完成,示范点1#、2#楼立面改造完成;主街道路两侧54处民房自拆完成,23处斜屋面层主体结构施工,19处主体结构三层施工,2处主体结构二层施工,10处一层主体;荆东村支路边沟、污水管网、强弱电管、路面砼层施工完成。 9.一河两岸河堤学生街侧1#桥,3#桥破桩,安置房7#楼侧河堤挡墙钢模安置。

  二、徐碧新城(六路)新商圈建设项目:1.互联互通人行天桥项目:万达广场外立面幕墙开口事宜已达成共识,由万达广场作为主体开展立项报批工作。目前三明万达正在向总部申请相关费用。2.城市阳台及附属配套项目:室外广场垫层碎石垫层完成,主体建筑玻璃幕墙钢结构、预埋施工完成约20%,屋面铺贴完成70%。3.地下通道及下沉广场项目:1#西段地下通道顶板模板安装完成;2#楼B区墙柱钢筋制安完成,D区地上一层顶板钢筋绑扎完成,混凝土浇筑完成;3#楼(集散中心)B区顶板钢筋绑扎、梁板混凝土浇筑完成;4#楼(地下车库)C区顶板模板安装完成,墙柱混凝土浇筑完成。4.体育场馆改造项目:体育馆LED更换、地下室照明回路管线整改已完成,安全围挡完成约80%,屋面漏水部位修复工程完成约65%,室内照明灯具安装约40%,给排水系统修复完成20%;体育场安全围挡完成约70%,屋面漏水部位修复完成约80%,墙面裂缝修复完成约80%,屋面排水系统修复完成约80%,外墙腻子粉刷完成约45%。

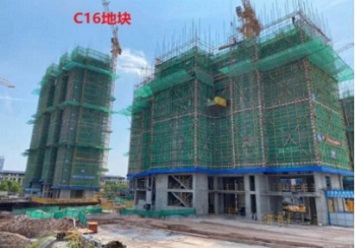

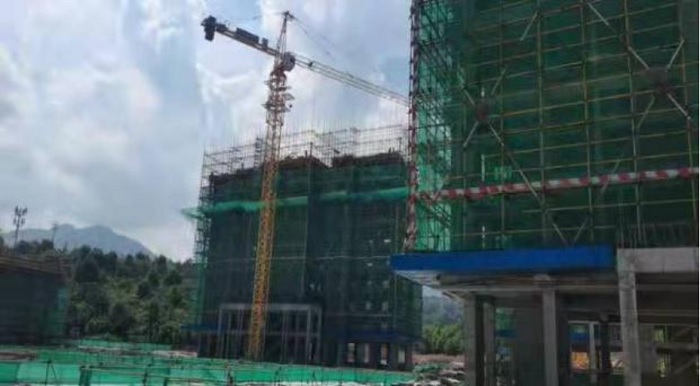

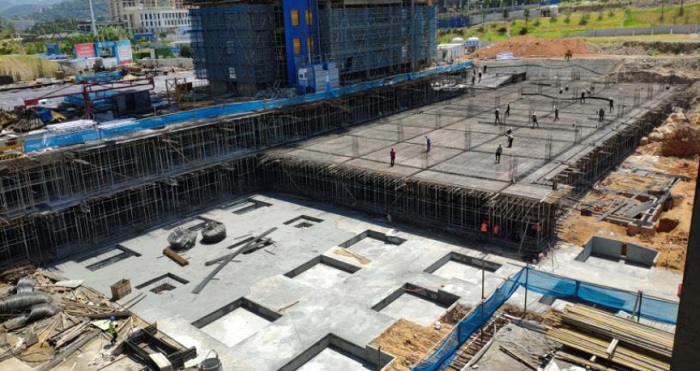

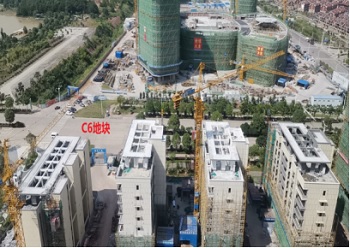

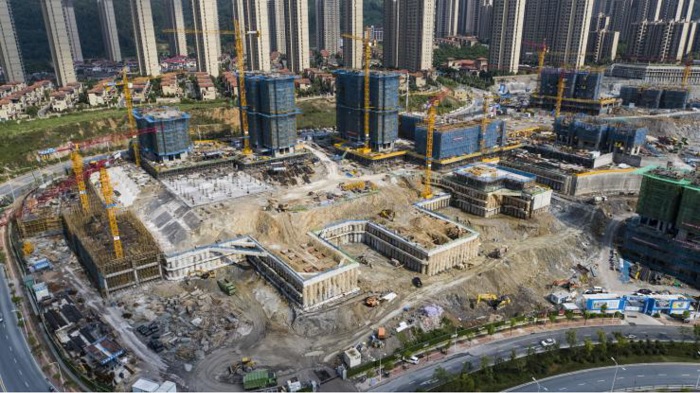

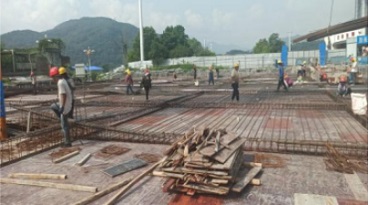

  三、三明生态康养城建设项目:一期工程:C6地块高层屋面构架施工、砌体及抹灰施工;多层内外墙抹灰、外立面施工及室内装修施工。C12地块1#楼落架,室内装修施工;3-7#楼外立面涂料、幕墙及砌体施工。C13地块合院施工室外景观施工;B区高层内外粉刷及外墙涂料施工;幼儿园建筑完成,进行水电管道安装。二期工程:C7地块正在开展桩基动测、声测检测及地下室部分顶板、底板、承台施工、部分主楼标准层施工。C14、C15地块进行主体结构施工。C16地块一期进行主体施工,C16地块二期地下室底板施工。C10地块完成主楼地下室底板、顶板及部分楼栋二层、三层楼板施工。C9地块开展地下室基础及墙柱钢筋施工。

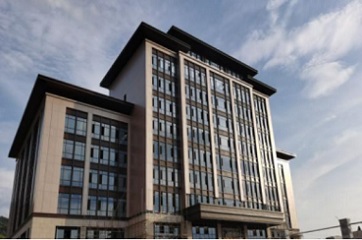

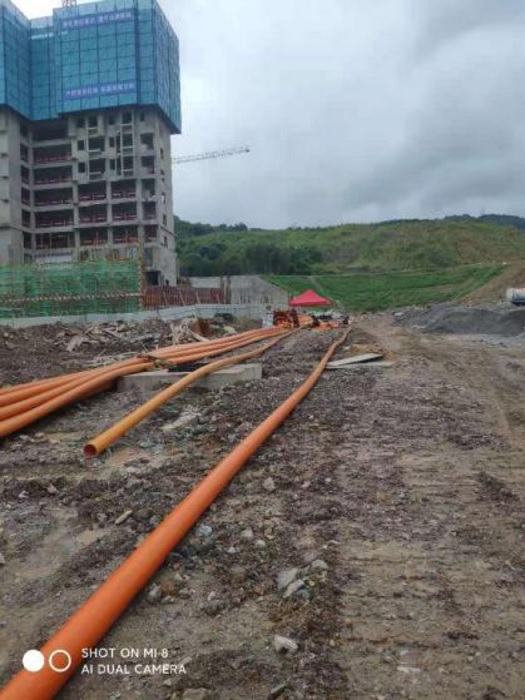

  四、三明市第一医院生态新城分院项目:地下室:正在进行砌体工程、安装工程施工;门急诊大楼:正在进行砌体工程施工;医技综合楼:正在进行砌体工程施工;住院病房大楼:主体结构施工至16层;行政后勤科研综合楼:正在进行砌体工程施工;人才公寓:3号人才公寓主体结构施工至11层,4号人才公寓主体结构施工至13层。

  五、市委党校迁建与综合培训中心项目:1#楼二~五层砌体完成,屋面钢构吊装基本完成;2#楼屋面钢结构完成,tp官网下载最新版本安装抹灰完成;3#楼钢结构屋面基本完成, tp钱包安卓app下载外墙石材幕墙基本完成;4#楼主体结构完成;5#楼屋面钢结构吊装完成,砌体基本完成;6#楼主体结构完成;7#楼抹灰完成80%,屋面钢构完成;8#楼斜屋面完成,砌体完成50%;9#楼主体结构完成,砌体完成3层;10#楼主体结构完成,砌体完成4层;11#主体结构完成,砌体完成4层。

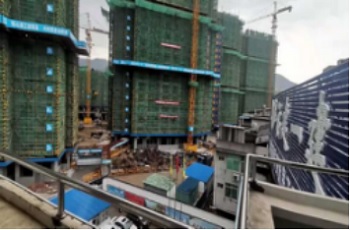

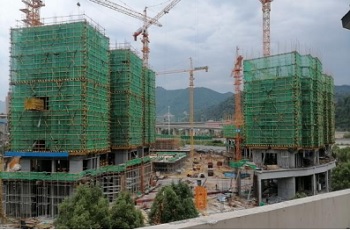

  六、三明生态新城人才房配套项目(一期、二期):1.一期:共计完成13根静载桩;4#楼底板完成; 5#楼承台砖模及垫层、防水砼保护层完成;9#楼土方开挖及砖承台砌筑完成;10#11#楼地梁及承台砼完成。2.二期:1#楼23层梁板钢筋完成,16至17层砌筑完成,4至9层外墙粉刷完成,楼梯2至9层内墙粉刷;2#楼23层墙柱模板完成,15层至16层砌筑完成,4至9层外墙粉刷完成,楼梯2至9层内墙粉刷;3#楼16层墙柱模板完成50%,5层砌筑完成;4#楼16层墙柱模板完成;5#楼2层墙柱模板安装完成;6#楼8层墙体砼完成;7#楼8层墙柱模板完成50%;8#楼8层墙柱模板完成;9#楼15层梁板钢筋完成50%,9至10层砌筑完成;10#楼15层墙柱模板完成50%,8至9层砌筑完成。

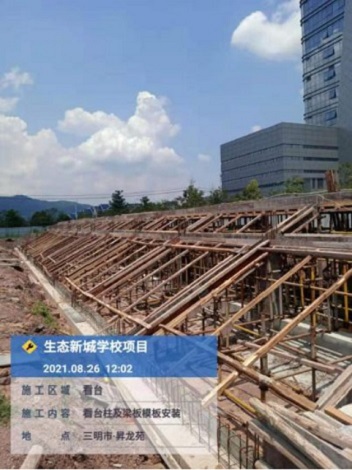

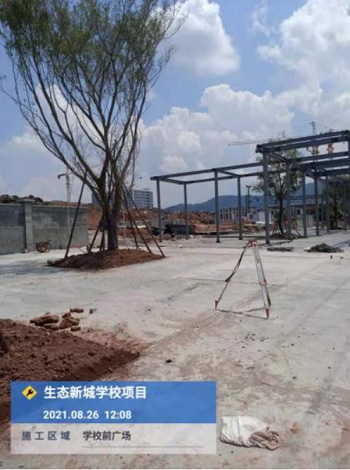

  七、三明市生态新城学校项目:学校前广场连廊铝单板安装,地面硬化及铺装,大型乔木种植完成,围墙基础正在施工。看台正在施工。

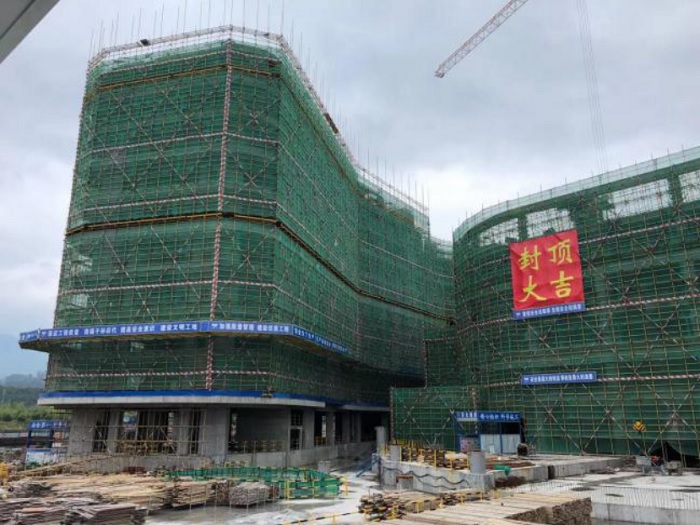

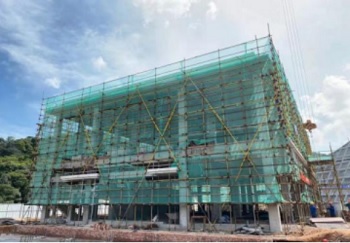

  八、市疾控中心:综合大楼完成主体结构封顶;检验检测大楼完成主体结构封顶,目前正在进行墙体砌筑工程。

  九、徐碧城中村改造安置房项目(甲头地块):1#楼14层梁板模板安装;2#楼14层梁板模板安装;3#楼8层墙柱钢筋安装;4#楼负二层钢筋安装;5#楼负二层梁板混凝土浇筑;6-9#楼对拉锚锁施工;10#楼4层墙柱钢筋安装;11#楼负二层墙柱钢筋安装;14#基础砖胎膜施工;15#楼基础立柱施工;17#楼2层梁板钢筋安装;16#、18-23#基础土方开完完成90%;24#楼筏板基础钢筋绑扎;25#楼7层梁板模板安装;26#楼3层梁板钢筋安装;幼儿园北侧已封顶,西侧4层板钢筋绑扎。12#楼八层梁板浇捣完成;13#七层梁板浇捣完成;坑中坑E~12A/3~12-20负一层车库顶板浇捣完成;人货梯安装完成。

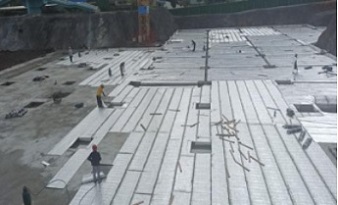

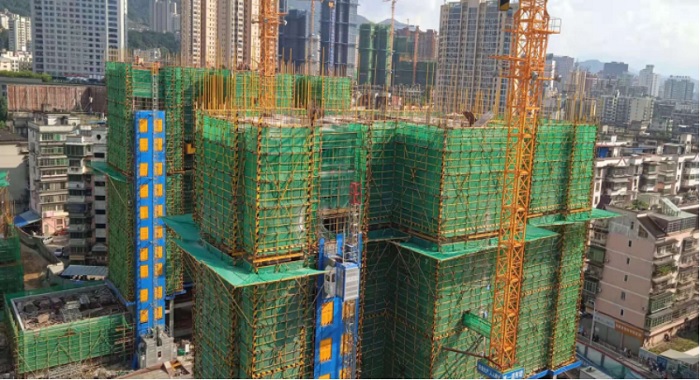

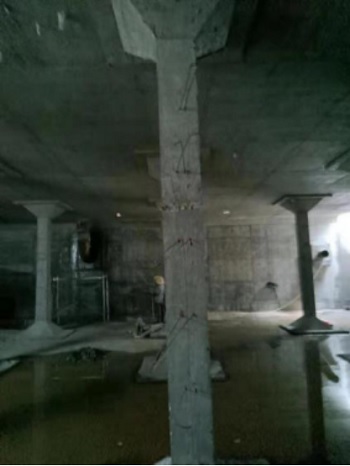

  十、徐碧城中村改造安置房项目(本点地块):A地块:1#楼十二层墙、柱钢筋绑扎完成100%。5#楼十二层墙、柱砼浇捣完成。7#楼十四层梁、板钢筋绑扎完成100%。8#楼十五层梁、板模板安装完成50%。2#楼十四层梁、板模板安装完成45%。3#楼十三层梁、板砼浇捣完成。6#楼十三层梁、板模板安装完成100%。9#楼十四层梁、板模板安装完成20%。15#楼靠近9#楼三层梁、板钢筋绑扎施工完成70%。10#楼十六层梁、板模板安装完成100%。11#楼十四层梁、板模板安装完成50%。12#楼十五层梁、板模板安装完成45%。13#楼十三层梁、板砼浇捣完成。

  C地块:灌注桩(共计356根)累计完成356根。钻孔及锚索安装(共计192根)累计完成112根。冠梁砼浇筑累计完成290米。土方外运23350立方米。

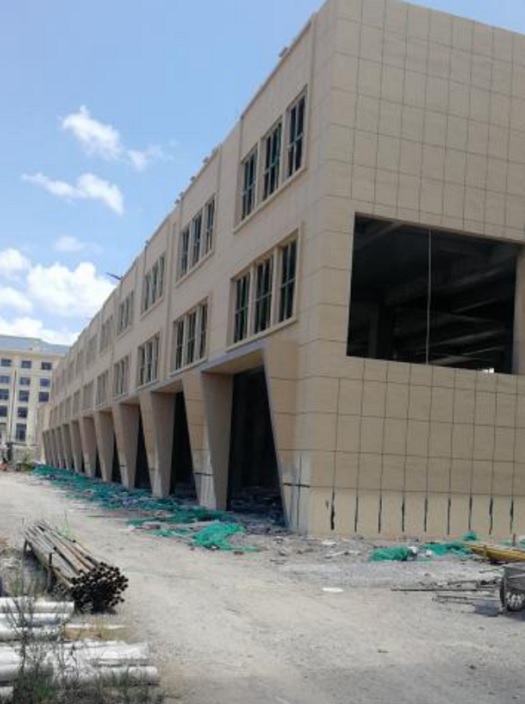

  十一、贵溪洋I-09地块开发建设项目:完成地下室工程的30%;1#楼完成地下室工程的75%;2#楼完成主体工程的65%;3#楼完成主体工程的50%;5#楼完成主体工程的30%;6#楼完成地下室工程的10%;7#楼完成桩基工程的100%;幼儿园外墙抹灰完成100%。

  十二、自行车道连通提升项目:项目已完工。

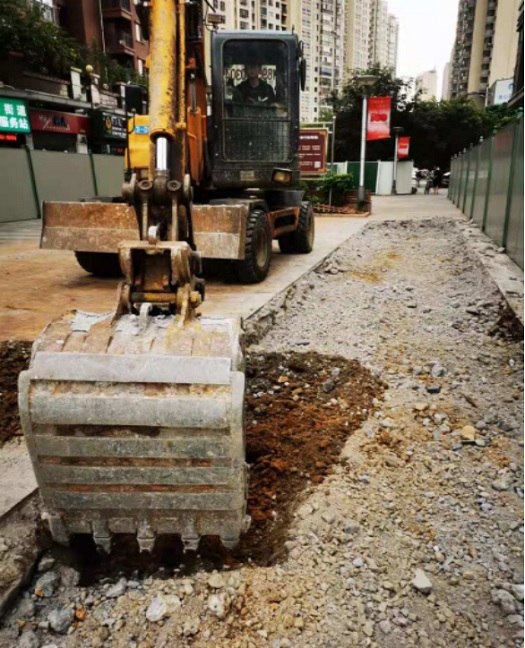

  十三、贵溪洋安置房道路工程—小溪路:完成地下雨污水管道100%,园林绿化80%,人行道铺装90%,沥青路100%。

https://www.zh-bitpie.com.cn

  十四、工业路提升改造工程:已完工。

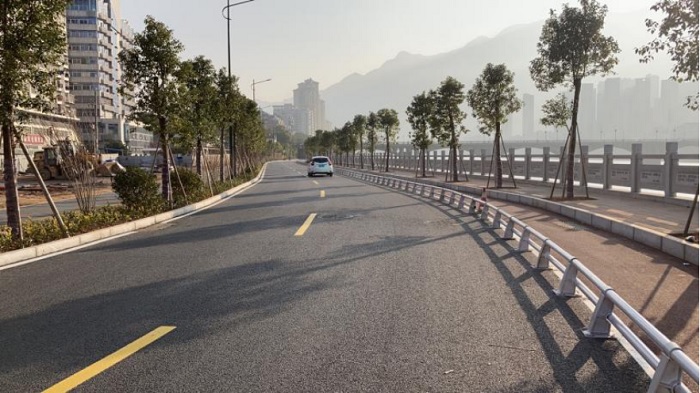

  十五、三元站站前广场道路:完成道路工程、绿化工程完成95%、路灯工程完成、交通工程完成70%

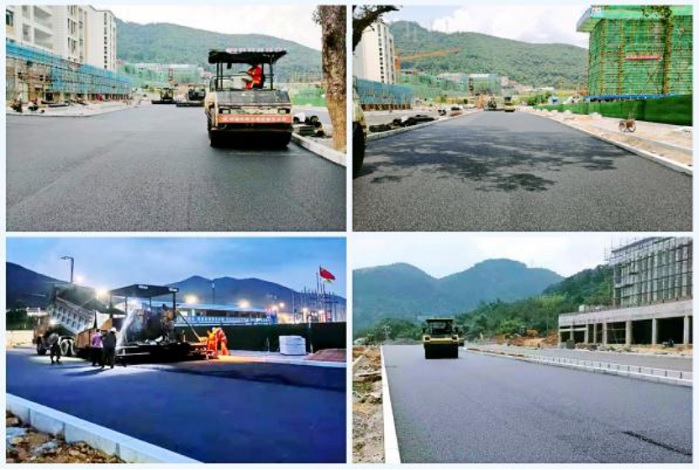

  十六、三明片区枢纽工程南站市政部分(六期):完成滨江西路左幅车行道底层沥青100%、右幅车行道5%水稳层100%,完成明德路右幅车行道底层沥青100%、左幅车行道5%水稳层100%。完成强、弱电管道埋设100%。

  十七、三明片区枢纽工程南站市政部分(七期):站南路:主车道沥青摊铺完成,标线施工完成,左右幅人行道铺贴完成50%,非机动车道垫层完成。规划五路:维护桩施工完成80%,冠梁施工完成,土方施工完成87%,K0+630-800段雨水管道施工完成,强弱电井施工完成。

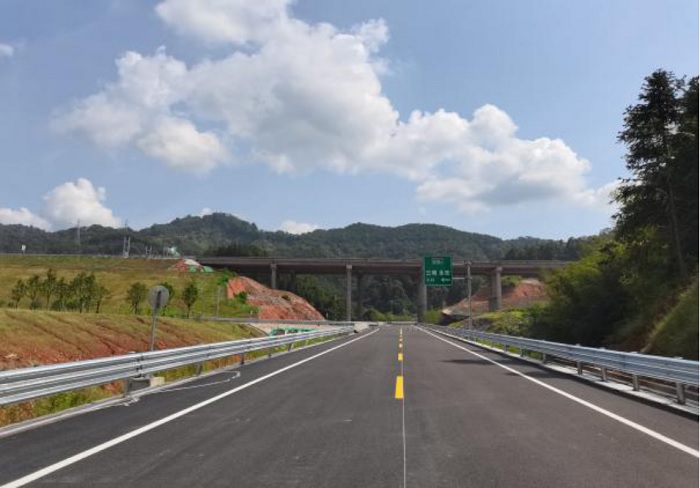

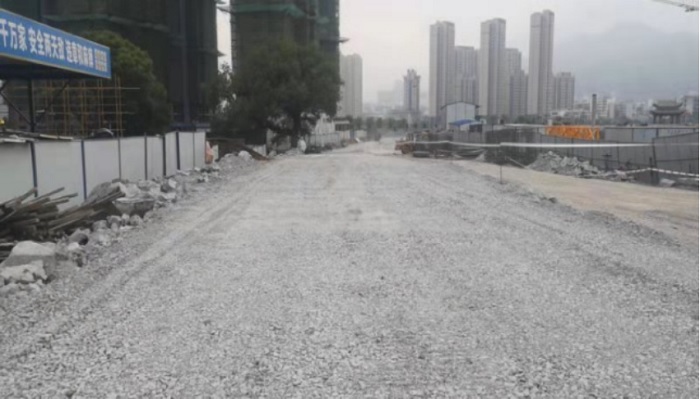

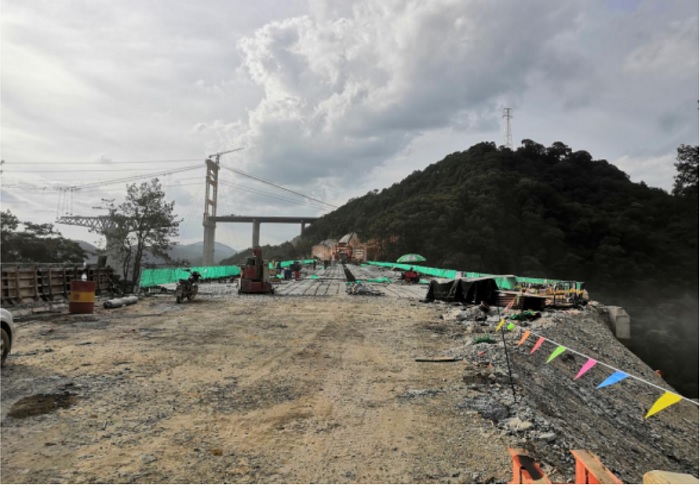

  十八、莆炎高速公路东互通连接线:路基完成64.3%;涵洞完成10道;桥梁下部结构已全部完成,正进行预制箱梁吊装等施工。

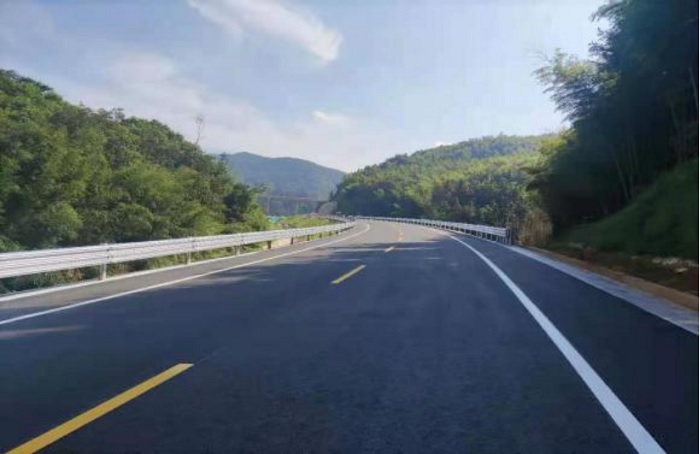

  十九、莆炎高速公路西互通连接线:已完工。

  二十、国道534线官洋坑至黄砂段改线:已完工。

  二十一、三明市贵溪洋安置房道路工程—规划四路延伸段、纵二路:完成管线100%、路基100%、路面工程100%。

  二十二、三明市贵溪洋安置房道路工程-规划六路、纵一路、小溪路延伸段:土石方完成总量60%,边坡完成总量20%。

  二十三、列东步行桥:1.主桥桩基合计24根,已全部施工完成。2.引桥A、引桥B桩基合计28根,已完成26根,剩余引桥A3墩两根位于便桥下方陆地桩基未施工。3.匝道桥桩基合计4根,已全部完成。4.梯道桥桩基合计4根,已全部完成。5.主桥1#墩承台墩柱施工完成、引桥B4#墩承台施工完成。6.主桥2#墩、4#墩、5#墩水下钢套箱已完成水下混凝土封底,其中2#、4#墩已抽水,准备砍桩。7.主桥3#墩水下钢套箱现场拼装。8. 引桥A2、B2墩水下钢套箱已预制完成。9.引桥A0桥台承台施工完成、引桥B3#承台施工完成。10.临时支墩完成1个。11.主桥钢箱梁已完成各节段场内预制、预拼装,匝道桥钢箱梁已完成80%场内预制、预拼装。

  二十四、三元街及城关大桥桥面改造项目:1.三元路:三元街SK0+610-SK0+752(腾飞广场至海关之间左侧)换填完成;三元路口人行道树池安装完成;三元街SK0+000-SK0+080(靠火车站桥头)右侧人行道原铺贴砖破除完成;三元街SK0+000-SK0+080(靠火车站桥头)右侧人行道无砂透水砼浇筑完成;三元街SK0+000-SK0+080(靠火车站桥头)右侧人行道透水砖铺贴完成。2.城关大桥:城关大桥右侧人行道砖铺贴完成。

  二十五、高岩路拓宽:已完成梅狮新村至医学院北门道路临时拓宽;地质勘察钻孔外业已完成。

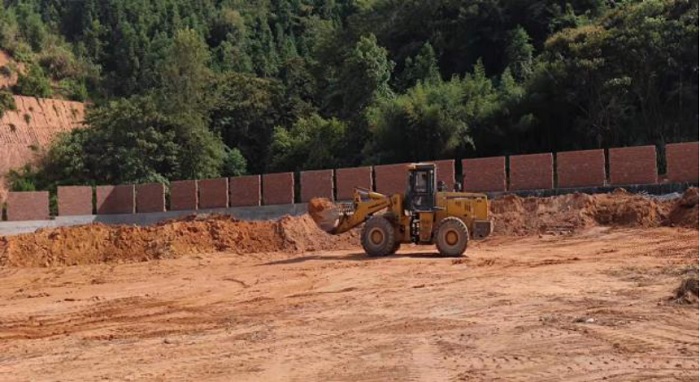

  二十六、城市公交首末站:1.碧湖公交首末站:完成征迁工作,正进行方案设计工作。2.东霞公交首末站:正进行基础施工。

  二十七、贵溪洋生态公园水系治理:项目已完工。

  二十八、三元区东牙溪水系连通及综合治理工程:一级堤挡墙已完成4310.5米;二级堤挡墙已完成1008.6米,河口公园、白马广场、龙舟港广场建设内容基本完成。

  二十九、后山(狮子坑)地灾点治理及景观提升项目(一期):儿童公园主游乐园区游乐设施安装已完成,绿化地形整理完成,停车区域混凝土垫层已完成。

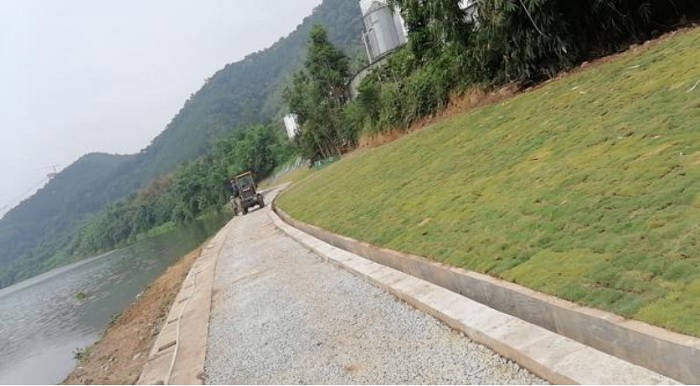

  三十、三明市三元区小溪碧湖变电站至沙溪汇合口段河道整治工程:完成绿化种植,绿化养护,河道清理,沿河设施建设。

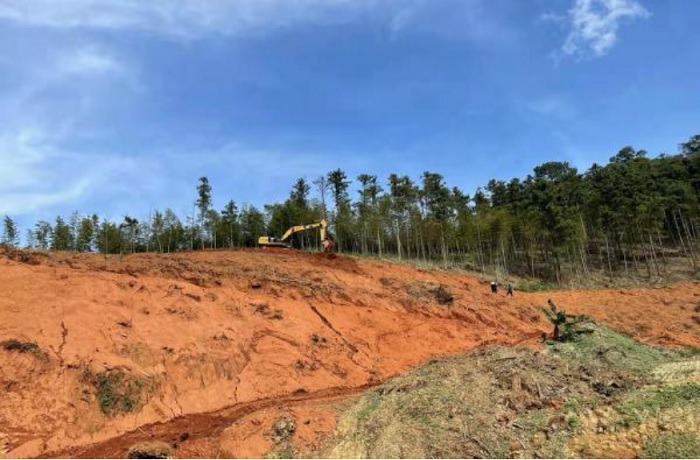

  三十一、闽江上游沙溪流域防洪四期工程(三明段)荆西堤段:上游段完成承台15米,完成挡墙10米,完成排水沟、无砂砼210米;下游段完成承台108米,完成挡墙54米,完成压顶82米。

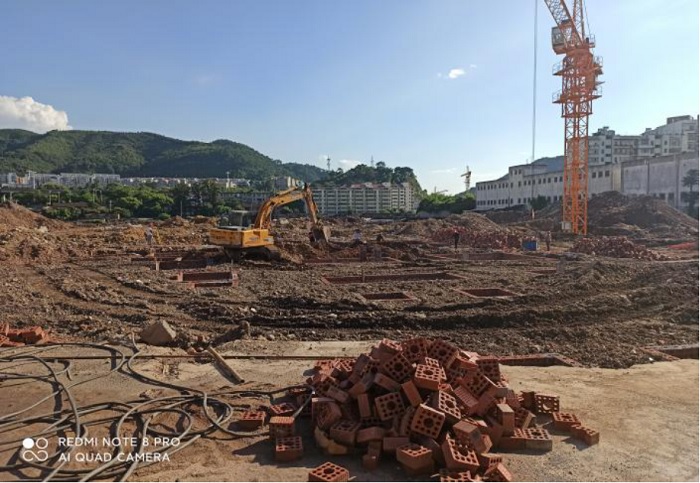

  三十二、三元区绿道提升整治:完成5条沟谷整治。二期5个地灾点工程治理完成方案设计和专家评审,正在进行预算编制。

  三十三、徐碧步行街提升工程:已进场施工。

  三十四、麒麟山公园基础设施整体改造提升工程:1.麒麟山公园周边地质灾害治理工程:已完工,正在进行决算办理。2.环麒麟山栈道项目:省一建组织实施,已完工。3.麒麟山公园整体景观改造提升工程:项目自2020年初启动,截至目前,累计完成包括设计单位招标、设计方案专家评审在内的7个阶段11项前期工作,目前处于初步设计阶段,设计单位已提交涉及一期工程的部分初步设计图纸,包括复建区改造、旧有建筑修缮、环麒麟山栈道配套设施改造提升。4.麒麟山公厕(五座)改造提升工程:已完工,正在进行决算办理

  三十五、沙溪十里闽学文化长廊—本土文化廓:1.完成六角亭1座,4组景墙制作。2.完成园路改造约100平方米,广场改造约450平方米,台阶改造约300平方米。3.完成成品坐凳安装约30组,指示牌和安全告示牌安装。4.完成绿化种植约1200平方米。

  三十六、市区“一河两岸”夜景照明绿化提升:6月21日所有灯具安装调试完毕,正式投入使用;截至6月22日项目全面完工。

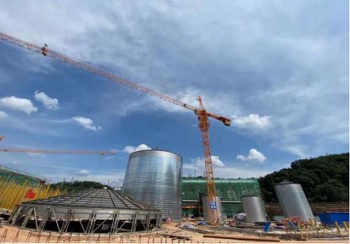

  三十七、三明市餐厨垃圾处置项目:已完成项目征地工作;完成项目前期手续,进场施工建设,施工进度如下:1.综合楼主体结构100%,砌体100%,内外墙粉刷90%,水电预埋70%。屋面完成80%。2.预处理车间1-6轴主体结构完成,6—10周二层支模完成。3.除臭区域基础垫层完成,砖胎膜完成30%。4.锅炉与发电机房基础完成。5.综合车间主体结构完成,二层砌体15%,一层设备基础钢筋完成。6.生化池0.4米以下结构完成,上部钢筋完成。7.毛油罐、进水罐、出水罐及1#厌氧罐安装工作。

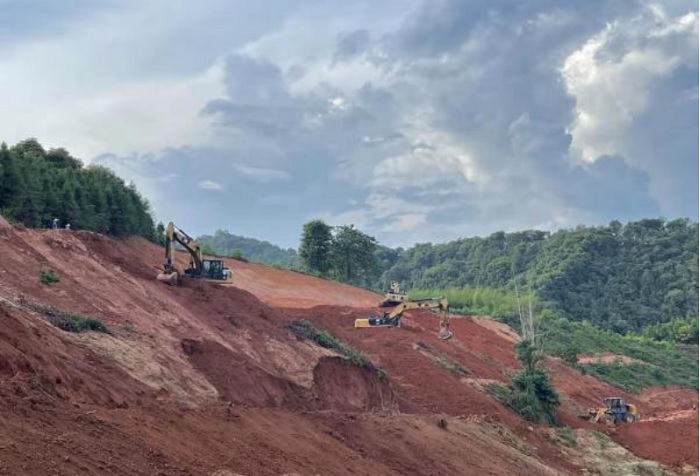

  三十八、三明市飞灰垃圾填埋场项目:1.完成项目可行性研究报告和初步设计批复。2.完成项目建设工程规划许可证办理。3.完成施工单位和监理单位的招标。4.完成项目农转用手续办理工作,正在进行控制性详细规划审批。5.完成项目地质勘察及审查工作。6.完成临时施工便道施工。7.完成施工图纸设计及审查工作。8.完成项目环评报告编制,并报市生态局审批;继续推进项目水土保持方案编制工作。9.继续推进“三通一平”及清表土方施工。完成库区西侧锚固平台及边坡修坡约260米,完成分区坝桩基平台清理施工。完成入场大门修建,完成弃土场坡底Φ1000排水管道铺设148米。液化气站边挡墙浇筑完成,并硬化进场道路和大门安装。10.完成办理施工许可证。

  三十九、市区污水三年提升项目:1.青年路、崇宁路及周边雨污分流改造工程复康路(崇荣路至江滨路):完成道牙铺设;复康路(崇荣路至三医院后大门):完成道牙铺设;崇宁路:雨水管道埋设完成;青年路:污水管道埋设完成;2.上河城及碧口村片区管道雨污分流改造工程完成旋喷桩200米;完成1号泵站人行道停车带级配、透水混凝土浇筑900平方;3.市区排水管网深度排查项目:已完工。

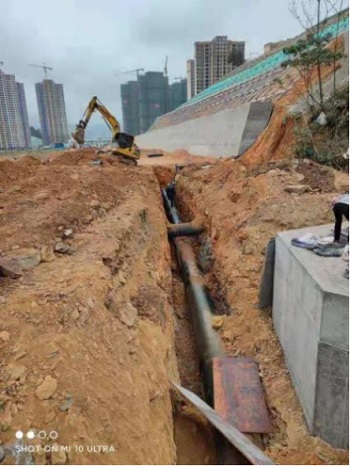

  四十、三明市区供水提升改造工程:1.中心城区(城关片区)老旧供水管网,崇荣路完成DN300供水管道改造300米,三元街、富康路供水管道进场施工。2.荆东荆西片区已完成管道敷设2400米;泵房主体建设完成,进行砼养护;高位水池主体建设完成,进行砼养护。3.完成三明市莘口水厂及荆东荆西片区供水改扩建工程设计、地勘、施工图设计、招投标等工作。

  四十一、三元区城市公共停车设施:目前龙岗步行街、龙辉小区、电业小区、红岩新村、富华社区已完工,金澜湾正在进行施工,翁墩二手车交易市场主体已完工。丹蓉小区实施停车管理已启动。崇桂59-66幢,安装监控探头37盏,摩托车停车棚2个,智能充电桩4个,安装车辆智能识别杆1个,将对小区规划停车位,规范化管理。

  四十二、三明市工业南路城市公共停车场:B地块:1#楼承台砌筑完成80%,防水施工完成30%,2#楼基础开挖完成80%,桩基础破除完成70%;A地块3#楼主体结构封顶,4#楼主体结构封顶。

  四十三、三明市区智慧停车项目:智慧停车指挥中心已投入使用,APP功能通过建设微信公众号和微信小程序已基本实现,6月份成功开展了充值送费活动。

  四十四、三明市天燃气门站项目:高压管网制定施工方案。

  四十五、三明市市政燃气管网改造工程:8月份完成市政中压管网改造2200米,新建市政中压管网500米。

  四十六、三明市医疗废物集中处置项目:已完成项目征地工作,完成项目前期手续和“三通一平”工作,土建施工单位进场施工。施工进度如下:完成厂区临时设施搭建;永久挡土墙工程完成195米;临时围墙工程完成 60米、排水沟工程完成230米。雨水调蓄池和消防水池的基坑开挖1310立方,主体工程管桩完成136米。

  四十七、大件垃圾处置项目:1.完成项目厂房选址工作;完成项目地勘工作;2.完成施工图设计工作和设备招标工作。3.开展钢结构厂房施工。

  四十八、城区风雨连廊建设项目:一期10座幼儿园、小学家长等候区完成并投入使用。

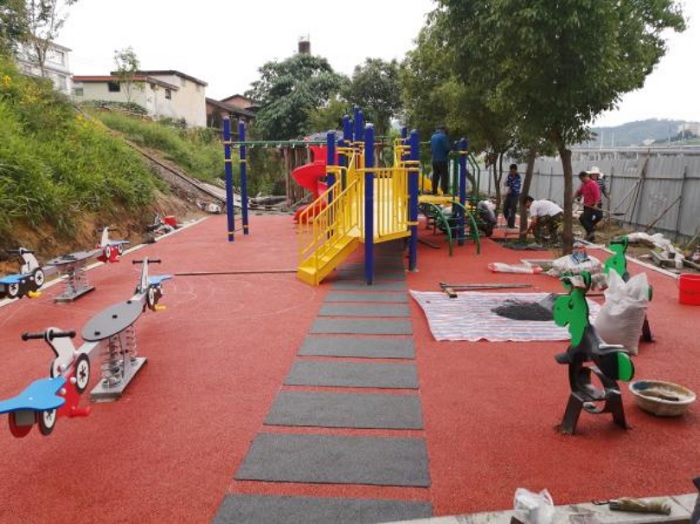

  四十九、2021年市区公园绿地老年儿童微游乐场所改造提升工程:目前已完成建设并对外开放25个点(市本级2个、三元北部6个、三元南部9个,沙县区8个),还有12个点正在建设。

  五十、三明市数字城管网格化提升项目:信息采集服务外包项目正式投入运行。三明市数字城管平台(城市综合管理服务平台建设)项目与市投资集团签订购买服务协议。初步开始对市区的城市部件进行外业采集工作;正在编制《三明市数字城管平台改造提升(城市综合管理服务平台建设)技术设计书》,正在设计项目总体架构,搭建项目统一运行平台环境。

  五十一、三钢生态旅游工厂提升项目:室外停产场、消防泵房施工,两馆内部装修。

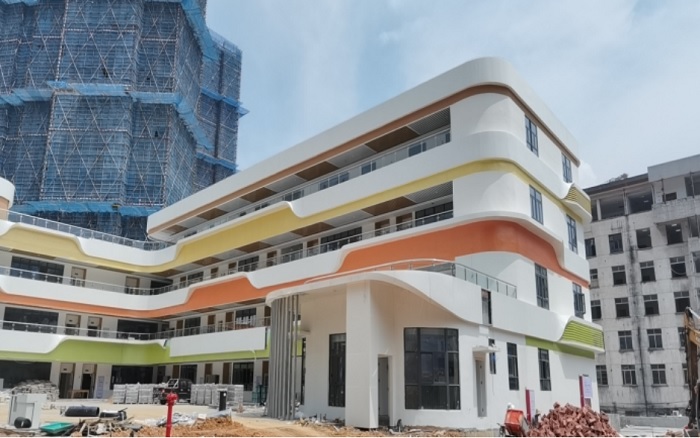

  五十二、三明市区教育补短板项目:1.幼儿园项目(4个):①改扩建三明教育学院附属实验幼儿园已完工,进行工程扫尾;②新建沪明幼儿园基本完工,进行工程扫尾;③市第二实验幼儿园新建项目进行室内外装修施工;④三元区东霞幼儿园第二分园已完工,进行工程扫尾。

  2.小学项目(5个):①新建三元区贵溪洋小学已完工,进行工程扫尾;②新建三元区新台江小学进行室内外装修施工;③新建陈景润实验小学富兴校区主体工程完工;④新建三明学院实验小学已完工。⑤新建三明市特殊教育学校艺体楼及附属工程已完工,进行工程扫尾。

  3.中学项目(4个):①新建三元区贵溪洋中学进行桩基施工;②新建三元区洋溪中学教学综合楼已完工;③新建福建省三明第一中学教学综合楼建设项目进行室内外装修施工;④新建三元区富兴中学进行桩基施工。

  五十三、三元区文体中心项目:基础施工完成50%。

  五十四、三元区新建改造农贸市场及美食城:天风市场正在进行招投标,将结合老旧小区改造进行;荆西市场已改造完成。

  五十五、三元区老旧小区改造:目前20个改造项目设计方案均已编制完成,其中:步行街二期、三期、三化二村共3个项目已开工,9个项目正在施工招标阶段,6个项目在预算编制及审核阶段,其余2个正进行施工图优化。

  五十六、三元区老旧小区改造:今年计划实施老旧小区21个,涉及楼栋311幢、常住居民12809户。徐碧二村12-17幢已基本完工。沪明花园小区,五四新村1-6、8-11幢,兴润小区,乾龙小区,新城花园等5个项目已进场施工施工。

  五十七、三钢学院:室外景观工程及室内装修总体完成约90%。具体进展:8 月 29 日前,完成综合楼装修、管线布置、设备安装约 85%工程量,地下室厨房砌墙 90%工程量、厨房设备管线预埋 80%工程量;完成素质拓展中心铝合金门窗安装,石材干挂 70%工程量,装修、管线布置、设备安装 40%工程量;完成动植物标本馆屋面防水工程,外墙面真石漆腻子底层 50%工程量;完成景观连廊上部钢结构60%工程量;完成观景大平台基础土方回填 90%工程量;完成园区花池砌筑 80%工程量、路沿石 60%工程量、绿化种植 30%;工程量、中庭水景结构 30%工程量;完成景观大平台《风展红旗 如画三明》雕塑安装。
